Lộ trình 90 ngày đầu triển khai ERP xây dựng gồm gì?
Lộ trình 90 ngày đầu của một dự án ERP xây dựng không nhằm đưa hệ thống vào chạy chính thức. Mục tiêu thật của giai đoạn này là chốt được phạm vi, làm sạch dữ liệu gốc, và chạy thử một chu trình nghiệp vụ hoàn chỉnh từ công trường tới báo cáo tài chính. Doanh nghiệp nào hiểu đúng điều này sẽ tránh được sai lầm phổ biến là vội vàng cấu hình phần mềm trước khi hiểu rõ quy trình thật của chính mình. Dưới đây là cách chia 90 ngày thành ba chặng 30 ngày, kèm sản phẩm bàn giao cần có ở mỗi chặng.
Tải Buy Guide: chọn đúng Construction ERP cho doanh nghiệp xây dựng
Cẩm nang 13 trang cho CEO, CFO và CIO: 4 dấu hiệu cần nâng cấp, 10 tiêu chí so sánh và dữ liệu Nucleus Research 2026.

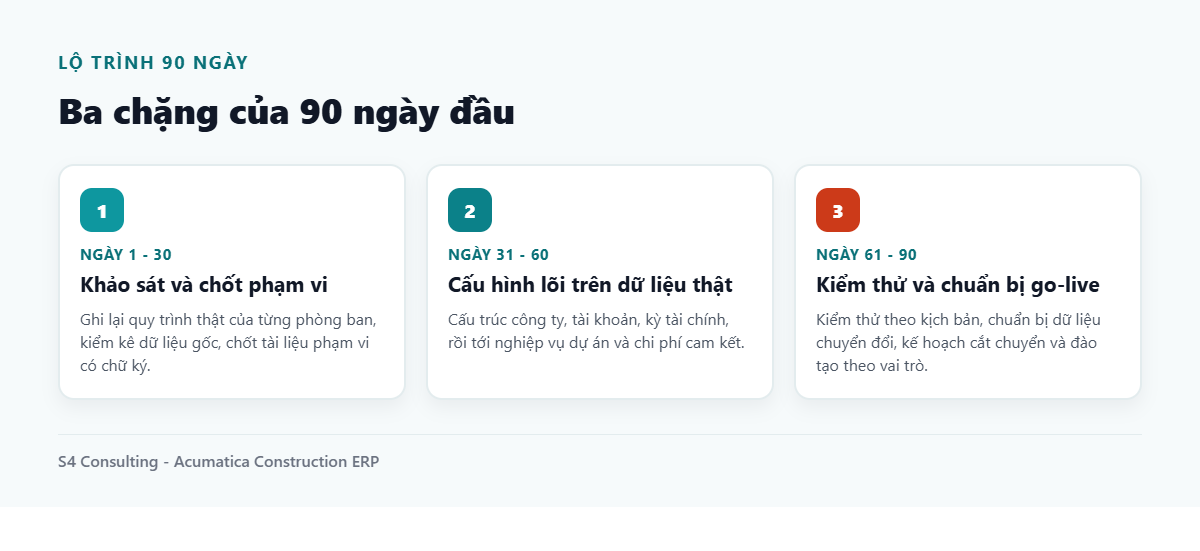

30 ngày đầu nên làm gì trong dự án ERP xây dựng?
Ba mươi ngày đầu dành cho việc hiểu hiện trạng và chốt phạm vi. Đội dự án khảo sát quy trình thực tế tại các phòng ban, ghi lại cách công ty đang quản lý hợp đồng, nghiệm thu, mua hàng và hạch toán chi phí công trình. Song song đó là kiểm kê dữ liệu gốc: danh mục dự án, hệ thống tài khoản, danh mục nhà cung cấp, và các hợp đồng đang mở.
Sản phẩm bàn giao quan trọng nhất của chặng này là tài liệu phạm vi có chữ ký của ban lãnh đạo. Tài liệu này nêu rõ phần nào làm trong giai đoạn một, phần nào để sau, và tiêu chí nào được coi là hoàn thành. Kinh nghiệm từ các dự án thực tế cho thấy phần lớn tranh chấp về tiến độ và chi phí đều bắt nguồn từ việc phạm vi không được chốt rõ ngay từ đầu.
30 ngày giữa tập trung vào việc gì?
Chặng thứ hai là giai đoạn cấu hình lõi và thử nghiệm nội bộ trên dữ liệu thật. Đội dự án thiết lập cấu trúc công ty, hệ thống tài khoản, kỳ tài chính, và các phân hệ tài chính nền tảng. Sau đó chuyển sang phần nghiệp vụ dự án: cách gắn mã dự án vào từng giao dịch, cách ghi nhận chi phí cam kết, và cách tính giá trị nghiệm thu.
Điểm cần kiểm soát ở chặng này là mọi thao tác phải chạy trên dữ liệu thật, không dùng bộ dữ liệu mẫu. Chỉ khi kế toán nhập một chứng từ có thật, gắn đúng dự án và thấy số liệu chảy về báo cáo đúng chỗ, doanh nghiệp mới biết cấu hình đã đúng.
30 ngày cuối của lộ trình 90 ngày gồm những gì?
Chặng cuối dành cho kiểm thử người dùng và chuẩn bị go-live. Đội dự án tổ chức kiểm thử theo kịch bản nghiệp vụ, để chính người dùng cuối thao tác và ghi nhận lỗi. Song song là chuẩn bị dữ liệu chuyển đổi, xây dựng kế hoạch cắt chuyển, và đào tạo theo vai trò.

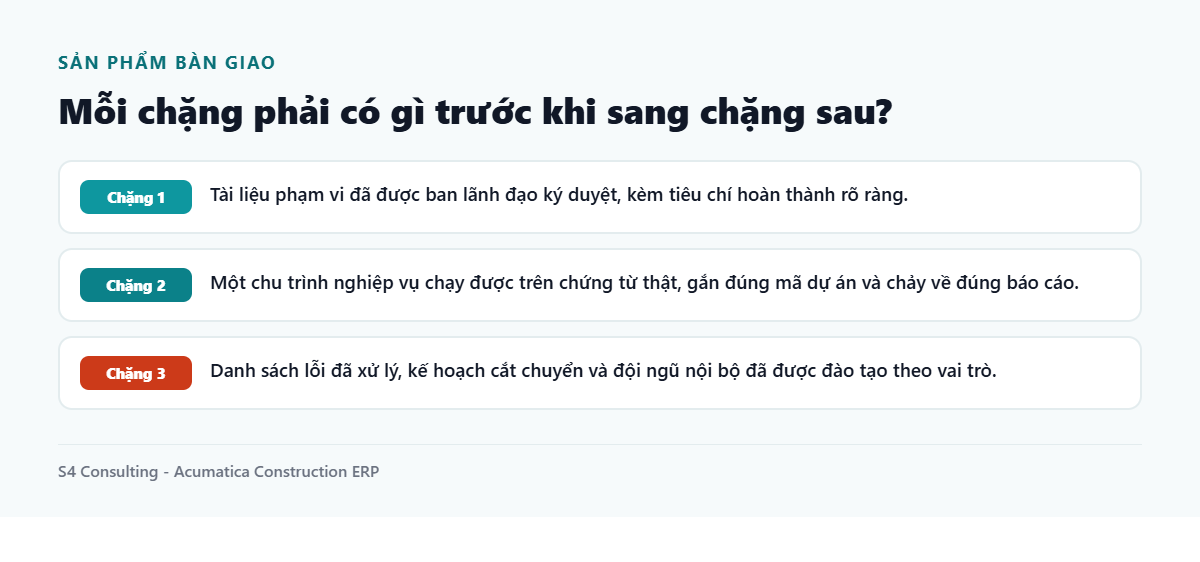

Kết thúc 90 ngày, doanh nghiệp nên có ba thứ: một chu trình nghiệp vụ chạy được từ đầu tới cuối, một danh sách lỗi đã xử lý hoặc có kế hoạch xử lý, và một đội ngũ nội bộ đủ tự tin để bước vào giai đoạn chạy song song.


Vì sao 90 ngày đầu quyết định thành bại của dự án ERP xây dựng?
Ba tháng đầu định hình toàn bộ phần còn lại của dự án. Nếu phạm vi sai, mọi giai đoạn sau đều phải làm lại. Nếu dữ liệu gốc không sạch, cấu hình đúng đến đâu cũng cho ra báo cáo sai. Nếu người dùng không được tham gia sớm, hệ thống sẽ bị bỏ xó sau go-live. Vì vậy đây là giai đoạn cần đầu tư nhân lực mạnh nhất, đặc biệt là sự tham gia trực tiếp của kế toán trưởng và ban lãnh đạo.

Acumatica Construction ERP hỗ trợ lộ trình này như thế nào?
Acumatica Construction ERP được xây dựng quanh dự án nên khớp với lộ trình trên. Ba điểm tạo lợi thế cho doanh nghiệp xây dựng quy mô trung và lớn: không tính phí theo người dùng nên có thể đưa toàn bộ kỹ sư công trường và ban chỉ huy vào hệ thống ngay từ giai đoạn đầu mà không đội chi phí giấy phép, tài chính dự án chuyên sâu cho phép theo dõi chi phí cam kết và dự báo chi phí hoàn thành ngay trong chặng 90 ngày, và nền tảng quản trị theo thông lệ tiên tiến cùng khả năng tích hợp AI cho các bước nhập liệu và đối chiếu lặp lại.
Tại Việt Nam, S4 Consulting là Gold Partner của Acumatica và sở hữu hơn 31 chứng chỉ toàn cầu. S4 bản địa hóa Acumatica Construction cho doanh nghiệp Việt qua bộ Financial Localization, gói ngôn ngữ tiếng Việt, tích hợp hóa đơn điện tử, tích hợp ngân hàng, và tích hợp Excel với Velizo để đội kế toán giữ được thói quen làm việc trên bảng tính mà vẫn dùng chung một nguồn dữ liệu.
Câu hỏi thường gặp về 90 ngày đầu triển khai ERP
Có thể rút ngắn lộ trình 90 ngày xuống 60 ngày không?
Có thể, nhưng chỉ khi doanh nghiệp đã có quy trình chuẩn hóa và dữ liệu sạch. Với công ty nhiều dự án song song và nhiều pháp nhân, việc rút ngắn giai đoạn khảo sát thường dẫn tới phải làm lại phần cấu hình ở giai đoạn sau, tổng thời gian không giảm mà rủi ro tăng.
Trong 90 ngày đầu, ban lãnh đạo cần tham gia ở mức nào?
Tối thiểu là chốt phạm vi và phê duyệt thiết kế quy trình. Ban lãnh đạo không cần tham gia từng buổi làm việc, nhưng phải là người ra quyết định khi các phòng ban bất đồng về cách xử lý nghiệp vụ, vì đó là nguyên nhân chậm tiến độ phổ biến nhất.
Nên bắt đầu từ phân hệ nào trong 90 ngày đầu?
Nên bắt đầu từ cấu trúc công ty, hệ thống tài khoản và kỳ tài chính, rồi mới tới nghiệp vụ dự án và mua hàng. Thứ tự này giúp mọi giao dịch sau đó gắn đúng vào cấu trúc tài chính ngay từ đầu, tránh phải chạy lại số liệu.
